プロジェクトが要件変更で崩壊する瞬間

プロジェクトが始まって3ヶ月、開発チームのメンバーが疲弊した顔で私のところに来ました。「また要件が変わりました。今度は画面を5つ追加だそうです」。その言葉を聞いて、私は心の中で「やはり来たか」とつぶやきました。
要件変更そのものは悪ではありません。ビジネス環境は変化しますし、プロジェクトを進める中で新しい気づきが生まれるのは自然なことです。問題は、その変更がプロジェクト全体に与える影響を誰も把握していないこと、そして変更を受け入れるか否かの判断基準がないことなんです。
私はPMOとして10年以上、複数の大規模プロジェクトでスコープマネジメントを担当してきました。その中で最も厳しかったのが、200名規模の金融系システム刷新プロジェクトです。このプロジェクトで私が学んだのは、スコープマネジメントの本質は「やることを決める」のではなく「やらないことを決める」ことにあるという真実でした。
私はPMOとして10年以上、要件変更との戦いを何度も経験してきました。特に印象的だったのは、ある200名規模のプロジェクトでの出来事です。プロジェクト中盤に、ユーザー部門から『これも追加してほしい』『あれも変更したい』という要望が毎週のように上がってきました。最初は『対応します』と柔軟に受けていましたが、3ヶ月経つとスコープが当初の1.5倍に膨張し、スケジュール遅延の兆候が出てきました。そこで私は変更管理プロセスを厳格化し、『影響分析→経営層承認→反映』の3ステップを導入。『やらないことを決める』ルールを明文化しました。結果、下半期は変更要求が半減し、プロジェクトは無事にカットオーバー。スコープマネジメントの本質は『やることを決める』のではなく『やらないことを決める』ことだと痛感した経験です。
この経験を通じて、私は要件変更に振り回されないための3つの原則を確立しました。それは「範囲の可視化」「変更の影響評価」「ステークホルダーとの合意形成」です。今日はこの3つの原則を、現場で実際に使える形でお伝えします。
なぜ要件変更が止まらないのか
多くのプロジェクトで要件変更が多発する背景には、プロジェクトの開始時点で「何をやるか」は決まっていても「何をやらないか」が明確になっていないという問題があります。ステークホルダー全員が同じゴールを見ているようで、実は微妙に違う景色を見ているんですよね。
営業部門は「顧客満足度向上」を、経理部門は「業務効率化」を、IT部門は「システムの安定稼働」を最優先に考えています。この優先順位の違いが明確になっていないと、プロジェクトが進むにつれて「これもやりたい」「あれも必要だ」という要望が次々と出てきます。
さらに厄介なのが、各部門の責任者が「これは小さな変更だから影響ないでしょう」と判断してしまうことです。確かに個別に見れば小さな変更かもしれません。しかし、その小さな変更が10個、20個と積み重なると、プロジェクト全体のスコープは大きく膨張します。これを「スコープクリープ」と呼びます。
スコープクリープが引き起こす悪循環
スコープクリープが始まると、プロジェクトは悪循環に陥ります。要件が増えれば開発工数が増加し、スケジュールが遅延します。遅延を取り戻すために残業が増え、品質が低下します。品質が低下すれば障害が増え、その対応でさらにスケジュールが遅れる。この悪循環を私は何度も目の当たりにしてきました。
しかも怖いのは、この悪循環が始まった時点では誰も気づかないことです。「まだ大丈夫」「なんとかなる」という楽観的な空気が現場を支配し、気づいたときにはプロジェクトが制御不能になっています。200名規模のプロジェクトともなれば、この影響は計り知れません。
私が担当したあのプロジェクトでも、最初の3ヶ月で約40件の要件変更が発生しました。1件あたり平均3人日の影響があるとして、単純計算で120人日、つまり約半年分の工数が追加されていたことになります。この時点で手を打たなければ、プロジェクトは確実に破綻していました。
なぜスコープ管理は現場で機能しないのか
PMBOKガイド(プロジェクトマネジメントの知識体系)では、スコープマネジメントは6つのプロセスで構成されています。スコープ計画、要求事項収集、スコープ定義、WBS作成、スコープ妥当性確認、スコープコントロール。理論としては完璧です。
しかし、30年この業界にいて思うのは、この理論を現場でそのまま使える組織はほとんどないということです。特に中小企業では、PMBOKの用語自体が理解されず、「難しすぎて使えない」と敬遠されてしまいます。
教科書と現場のギャップ
PMBOKでは「スコープベースライン」という概念があります。これはプロジェクトで承認されたスコープ記述書、WBS、WBS辞書の3つを指します。変更管理はこのベースラインとの差分を管理するというのが教科書的な説明です。
しかし現場では、そもそもスコープ記述書が曖昧だったり、WBSが作られていなかったり、作られていても更新されていなかったりします。ベースラインが存在しないのに、どうやって変更を管理するのでしょうか。これが現実なんです。
私が現場で見てきた失敗パターンは3つあります。1つ目は「ドキュメントを作ることが目的化」してしまうパターン。立派なスコープ記述書を作るのに1ヶ月かけて、その後は誰も見ないという状況です。
2つ目は「変更管理プロセスが重すぎる」パターン。小さな変更でも承認に2週間かかるようなプロセスを作ってしまい、現場が勝手に変更を進めてしまう。結果として変更管理が形骸化します。
3つ目は「PMだけがスコープを管理している」パターン。プロジェクトメンバー全員がスコープを意識していないと、どんなに優秀なPMでも管理しきれません。200名規模のプロジェクトなら尚更です。
組織文化という見えない壁
スコープ管理が機能しない本質的な理由は、組織文化にあると私は考えています。日本企業の多くは「お客様の要望は絶対」という文化が根強く、要件変更を断るという選択肢がそもそも存在しないことがあります。
特に受託開発の現場では、顧客から「この機能も追加してほしい」と言われたとき、営業担当者が「できます」と即答してしまうケースが後を絶ちません。影響を評価する前に、顧客との関係性を優先してしまうんですよね。
また、日本企業特有の「現場の頑張りでなんとかする」文化も問題です。スコープが膨張しても、スケジュールが遅れても、現場が残業でカバーすればいいという空気があります。これはマネジメントの放棄に他なりません。
私が金融系のプロジェクトで学んだのは、厳格なスコープ管理は「冷たい対応」ではなく「プロジェクトを守る防波堤」だということです。変更を受け入れないのではなく、影響を正しく評価して判断するプロセスがあるだけなんです。
現場で効くスコープ管理の3つの武器
理論は分かった、問題も分かった。では実際にどうすればいいのか。私が10年以上のPMO経験で辿り着いた答えは、複雑なツールや仕組みではなく、シンプルで持続可能な3つの原則でした。
原則1:WBSで「やらないこと」を見える化する
WBS(Work Breakdown Structure:作業分解構造)は、プロジェクトの作業を階層的に分解したものです。教科書的には「成果物ベースで分解する」と説明されますが、私が現場で重視しているのは「境界線を引く」ことです。
例えば、販売管理システムの開発プロジェクトで「受注管理」という大項目があったとします。これを細分化すると「受注入力」「受注承認」「受注変更」「受注キャンセル」などの機能に分かれます。ここで重要なのは「受注後の在庫引当」は別システムの範囲であり、今回のプロジェクトには含まれないと明記することです。
このWBSを作る際、私は必ずステークホルダー全員を集めたワークショップを開催します。ホワイトボードに付箋を貼りながら、全員で作業範囲を定義していくんです。この過程で「これは今回やるのか?」「それは次フェーズではないか?」という議論が必ず発生します。この議論こそが価値があるんですよね。

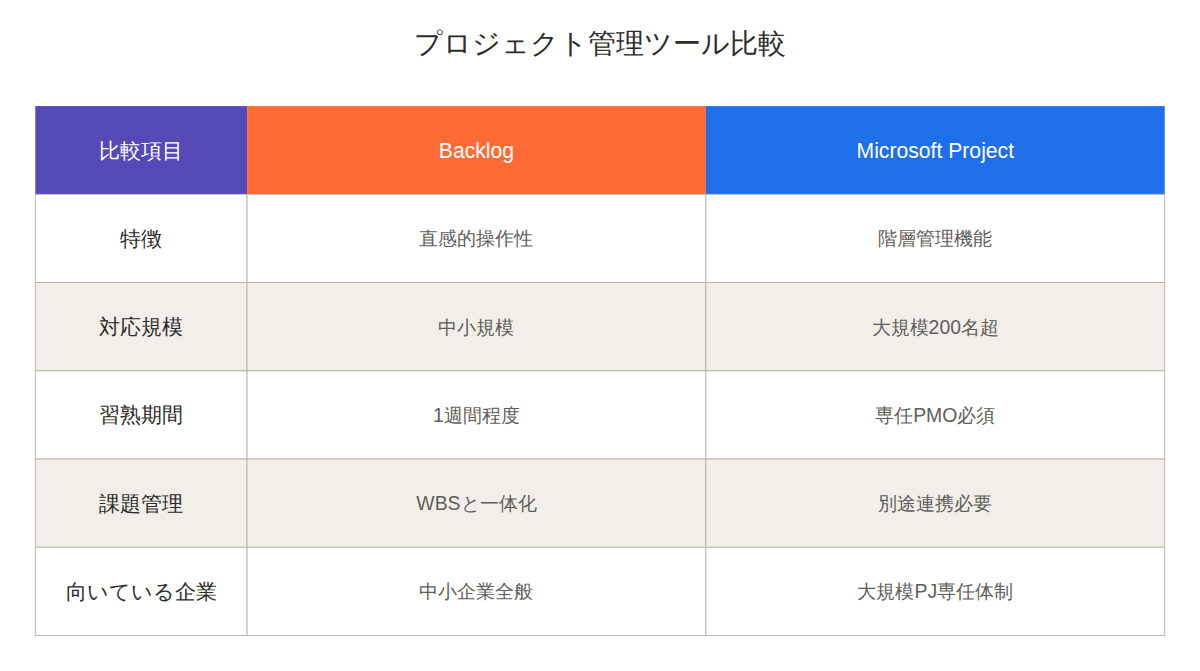

最近では、WBS作成を効率化するツールも出てきています。私が現場で使っているのは「Backlog」と「Microsoft Project」です。
Backlogは、日本企業が開発したプロジェクト管理ツールで、直感的な操作性が魅力です。課題管理とWBSが一体化しており、変更があったときにすぐに影響範囲を把握できます。私が中小企業のPMOとして参画したプロジェクトでは、Backlogを導入して1週間で現場に定着しました。エンジニアだけでなく、営業担当者もガントチャートを見ながら「この変更は来月のリリースに間に合わないですね」と自然に言うようになったんです。
Microsoft Projectは、大規模プロジェクトで威力を発揮します。200名規模のプロジェクトでは、複数のサブプロジェクトを統合管理する必要があり、Projectの階層管理機能が不可欠でした。ただし、習熟には時間がかかるため、専任のPMOがいるプロジェクト向けだと思います。私はProjectで全体を管理し、各チームにはBacklogを使ってもらうというハイブリッド運用をしていました。
原則2:変更管理ボードで影響を「秒」で判断する
要件変更が発生したとき、最も重要なのは影響評価です。しかし従来の変更管理プロセスは、影響評価に時間がかかりすぎます。Excelで変更管理表を作って、各チームリーダーにメールで影響確認をして、回答を待って、集計して…という流れでは、1週間かかることもあります。
私が考案したのは「変更管理ボード」という仕組みです。これは物理的なホワイトボードでも、デジタルツールでも構いません。重要なのは、変更要求が発生した瞬間に、その影響範囲と工数が視覚的に分かることです。
具体的には、縦軸に「影響範囲(画面、バッチ、DB、インフラ等)」、横軸に「影響度(小・中・大)」を取ったマトリクスを用意します。変更要求が来たら、まず該当する領域の担当者を集めて15分間の影響評価ミーティングを開きます。このミーティングで、変更がどの領域に影響するか、工数はどれくらいかを即座に判断するんです。
15分で判断できるのか?と思われるかもしれません。しかし、WBSがしっかり作られていて、プロジェクトメンバー全員がスコープを理解していれば、大まかな影響は分かります。詳細な工数見積もりは後でやればいいんです。まずは「受け入れ可能か、不可能か、条件付きで可能か」を素早く判断することが重要です。
この変更管理ボードを運用するのに便利なのがMiroというオンラインホワイトボードツールです。私が最近担当しているリモート中心のプロジェクトでは、Miroで変更管理ボードを作り、変更要求が来たらすぐにオンラインミーティングを開いて、全員でボードを見ながら影響評価をしています。
Miroの良いところは、付箋を貼る感覚で変更要求を追加でき、色分けで優先度や状態を管理できる点です。また、過去の変更履歴もボード上に残るため、「前にも似たような変更があったけど、あの時はどう対応したっけ?」という振り返りが簡単にできます。30年この業界にいて思うのは、変更管理で最も重要なのは「記録を残す」ことなんですよね。同じ失敗を繰り返さないために。
原則3:週次スコープレビューで全員を当事者にする
3つ目の原則は、スコープ管理をPMだけの仕事にしないことです。私が200名規模のプロジェクトで実践したのは「週次スコープレビュー」という30分間のミーティングです。
毎週金曜日の午後、プロジェクトメンバー全員(リモート参加含む)が集まり、その週に発生した変更要求と、承認・却下された変更を確認します。承認された変更は誰がいつまでに対応するか、却下された変更はなぜ却下されたのかを共有するんです。
このミーティングの目的は情報共有だけではありません。プロジェクトメンバー全員に「スコープは生き物だ」「変更にはコストがかかる」という意識を持ってもらうことです。最初は「また会議か」という空気もありましたが、3週間続けると雰囲気が変わりました。
開発メンバーが「この変更は画面設計に影響するので、今週中に決めてもらわないと来週のコーディングに間に合いません」と自発的に発言するようになったんです。営業担当者も「顧客からこういう要望が来そうなんですが、影響ありますか?」と事前に相談してくれるようになりました。
このスコープレビューを効率的に運営するために、私はConfluenceを使っています。ConfluenceはAtlassian社が提供するドキュメント共有ツールで、議事録やスコープ変更履歴を一元管理できます。
私がConfluenceを選んだ理由は、「生きたドキュメント」を作れるからです。通常の議事録はWordで作ってファイルサーバーに保存して終わりですが、Confluenceではページ同士をリンクで結びつけたり、変更履歴を自動で記録したり、コメントで議論したりできます。スコープレビューの議事録をConfluenceに記録すると、過去の変更要求と今回の変更要求の関連性が見えてくるんです。
また、Confluenceは検索機能が優れており、「あの時の変更、どういう理由で却下したっけ?」という疑問に数秒で答えられます。10年以上PMOをやってきて痛感するのは、プロジェクトの記憶は驚くほど早く失われるということです。3ヶ月前の決定事項すら、誰も覚えていないことがあります。Confluenceはその記憶を確実に保存してくれる「プロジェクトの外部記憶装置」なんです。
30年現場にいた私が思うこと
スコープマネジメントの本質は、実は技術の問題ではありません。人間の問題です。要件変更が止まらないのは、ツールが悪いからでも、プロセスが悪いからでもない。ステークホルダー全員が「このプロジェクトで何を実現したいのか」という共通認識を持てていないからです。
私が金融系の大規模プロジェクトで要件変更の嵐を収束できたのは、最新のツールを導入したからではありません。毎週金曜日の30分間、全員で集まって「今週、何が変わったか」「なぜ変わったか」「それでいいのか」を対話し続けたからです。
完璧を目指さない勇気
PMBOKには完璧な理論が書かれています。しかし、現場で完璧を目指すと失敗します。私が中小企業のIT担当者の方々に伝えたいのは、「まず小さく始める」ことです。
いきなり立派なスコープ記述書を作る必要はありません。まずはExcelで「やること」「やらないこと」のリストを作ることから始めてください。変更管理プロセスも、最初は「変更が発生したら、影響を確認してから判断する」という1行のルールだけで十分です。
WBSも、最初は2階層でいいんです。大項目と中項目だけ。それを壁に貼って、毎週眺める。これだけでも、プロジェクトの見え方は変わります。私が30年この業界にいて確信しているのは、「シンプルで続けられる仕組み」が「複雑で完璧な仕組み」に勝るということです。
明日からできる最初の一歩
もしあなたが今、要件変更に振り回されているなら、明日からできることがあります。それは「変更要求ノート」を1冊用意することです。デジタルでもアナログでも構いません。
変更要求が来たら、そのノートに「日付」「誰からの要求か」「何を変更したいか」「理由は何か」の4つを書いてください。最初は判断しなくていいんです。記録するだけ。1週間後、そのノートを見返してください。どんな変更が多いか、誰からの要求が多いか、パターンが見えてきます。
そのパターンが見えたら、次は「なぜこの変更が必要なのか」を要求者に聞いてみてください。多くの場合、「本当に必要な変更」と「あったらいいな程度の変更」が混在していることに気づくはずです。
スコープマネジメントは、難しい技術ではありません。「やることとやらないことを決める」「変更の影響を確認する」「全員で共有する」。この3つを愚直に続けることです。完璧なドキュメントより、毎週の15分間の対話の方が、プロジェクトを守ってくれます。
私が現場で学んだ最大の教訓は、「プロジェクトは人が動かす」ということです。ツールもプロセスも、結局は人を支援するためのものです。あなたのプロジェクトに合った、あなたのチームが続けられる形で、スコープマネジメントを始めてみてください。その小さな一歩が、プロジェクトを成功に導く大きな力になります。
