タスク管理ツールが続かない3つの原因と現場目線の対策

「また使われなくなった」タスク管理ツールの墓場

タスク管理ツールが続かない3つの原因と現場目線の対策

「今度こそちゃんと使おう」と意気込んでタスク管理ツールを導入したのに、気づけば誰も更新しなくなり、結局Excelに戻ってしまう。こんな経験、ありませんか?

私はPMOとして30年間、様々なプロジェクトの進捗管理に関わってきましたが、タスク管理ツールが定着せずに終わる現場を何度も見てきました。興味深いのは、高機能なツールほど使われなくなる傾向があることです。導入時には「これなら続けられる」と思うのに、数週間後には誰もログインしなくなる。この現象には明確な理由があります。

問題の本質は、ツールの機能や使いやすさではありません。もっと根本的な、人間の行動パターンと組織の構造に関わる問題なんですよね。

私はPMOとしてTrelloを運用していた時期がありますが、ツールを導入しても「タスクは完了しているのにステータスが変更されない」という状況は頻繁に発生していました。これを防ぐために、定期的な打ち合わせを設けて、その場で状況を一緒に確認しながらステータスを更新していく運用に変えました。内容の確認もできるし、何より精度が上がる。それと、更新を忘れがちなメンバーは大体決まっているので、こまめに声をかける。スマートではありませんが、定着するまでは地道な声かけが必要だと感じています。ツール導入前はExcelで自作していましたが、見づらくなって作り直しの繰り返しでした。専用ツールはやはり便利です。ただし選定は本当に難しく、無料でどこまで使えるか、有料化した時の費用対効果まで含めて見極める必要があります。

この経験から、タスク管理ツールが続かない原因は主に3つに集約されることに気づきました。そして、それぞれに対して「ツール選び」ではなく「運用設計」のレベルで対策が必要だということも分かったんです。

タスク管理ツールが続かない3つの原因

原因1:記入のハードルが高すぎる

最初の原因は、タスクを記入することそのものが面倒になることです。「タスク管理のためのタスク」が発生してしまうんですよね。

多くのタスク管理ツールは、タスクを登録する際に様々な項目の入力を求めてきます。タスク名、説明、担当者、期限、優先度、ラベル、プロジェクト分類、進捗率……。確かにこれらの情報があれば管理は完璧です。でも、実務の現場では「とりあえずメモしておきたい」レベルのタスクも多いわけです。

例えば、朝のミーティングで「来週までにあの件、確認しておいて」と言われたとき。これをツールに登録しようとすると、「あれ、このタスクのプロジェクトはどれだっけ?」「優先度は中でいいのかな?」「説明欄に何を書けばいいんだ?」と、入力する前に考えることが増えてしまいます。

結果として、「あとで入力しよう」となり、結局入力しないまま忘れてしまう。あるいは、手元のメモ帳やExcelに書いてしまう。こうしてツールの情報は不完全になり、「結局ツールを見ても全部載ってないから使えない」という状態に陥るわけです。

この問題の背景には、ツールを設計する側と使う側の視点のズレがあります。ツールは「完璧に管理された状態」を前提に作られていますが、現場は「まず記録する、整理は後」という流れで動いているんです。

原因2:運用ルールが個人任せになっている

2つ目の原因は、ツールをどう使うかが個人の判断に委ねられていることです。「自由に使ってください」という導入の仕方が、実は定着を妨げています。

タスク管理ツールを導入するとき、多くの組織では「各自が好きなように使ってください」というスタンスで始めます。一見、柔軟で良さそうに聞こえますが、これが問題なんですよね。人によって使い方がバラバラになり、結果として「誰かのタスクを見ても理解できない」「自分のやり方と合わない」という状況が生まれます。

例えば、あるメンバーは「進行中」というステータスを使っているのに、別のメンバーは「対応中」というラベルを使っている。さらに別の人は期限だけ設定してステータスは更新しない。こうなると、プロジェクト全体のタスク状況を把握しようとしても、各自の入力ルールを推測しながら見なければならず、非常に疲れます。

また、「更新頻度」も個人任せになりがちです。毎日更新する人もいれば、週に一度まとめて更新する人もいる。更新しない人もいる。そうなると、ツールを見ても「この情報は最新なのか?」という疑念が生まれ、結局確認のために口頭で聞くことになります。

ベンダー側の視点で言えば、ツールは「柔軟性」を売りにしたいので、「色々な使い方ができます」とアピールします。しかし、ユーザー側にとっては、この柔軟性が混乱の元になっているんです。組織で使う以上、ある程度の標準化は必要だと私は思います。

原因3:「誰も見ない化」が進行する

3つ目の原因は、誰もツールを定期的に見なくなることです。これが最も致命的で、気づいたときにはもう手遅れという状態です。

タスク管理ツールは、入力するだけでは意味がありません。誰かが見て、確認して、コメントしたり助言したりすることで初めて価値が生まれます。でも、多くの現場では「入力はするけど、誰も見ない」という状態に陥るんですよね。

なぜこうなるのか。理由はシンプルで、「見る理由がない」からです。定期的にツールをチェックして、メンバーのタスク状況を確認する、という行為が日常業務の中に組み込まれていないんです。

例えば、週次のミーティングで進捗確認をするとき。本来ならツールを見ながら話せばいいのに、結局口頭で「今週の進捗は?」と聞いてしまう。なぜなら、その方が早いし、ツールの情報が最新かどうか分からないから。こうして、ツールは「一応入力はしておくもの」という位置づけになり、実際の意思決定には使われなくなります。

この状態が続くと、入力する側も「どうせ誰も見ないし」と思い始め、更新頻度が下がっていきます。そして最終的には、ツールへのログインすらしなくなる。こうして「タスク管理ツールの墓場」がまた一つ増えるわけです。

ツール選定より重要な「運用設計」という視点

ここまで読んで気づいたかもしれませんが、これらの問題は「どのツールを選ぶか」では解決しません。必要なのは「どう使うか」という運用設計なんです。

運用設計の3つの柱

私がPMOとして様々なプロジェクトを見てきた中で、タスク管理ツールが定着する現場には共通点がありました。それは、以下の3つの柱がしっかり設計されていることです。

1. 最小限の入力ルールを決める
「タスク名と期限だけは必須、他は任意」のように、記入のハードルを下げるルールを明確にします。完璧を求めず、まず記録することを優先する。後から情報を追加できればいいんです。

2. 更新タイミングを儀式化する
「毎週金曜の15時にタスクを更新する」「週次ミーティングの前日までに更新する」のように、更新のタイミングを明確に決めます。これを組織のルールとして定着させることで、「個人任せ」の状態から脱却できます。

3. レビューの場を作る
週次ミーティングや月次の振り返りなど、定期的にツールを見ながら話す場を作ります。これが「誰も見ない化」を防ぐ最も効果的な方法です。ツールが実際の意思決定に使われることで、入力する意味が生まれます。

特に3つ目の「レビューの場」は重要です。私の経験では、毎週金曜日に30分だけ、プロジェクトメンバー全員でツールを見ながら進捗を確認するミーティングを設けたことがあります。最初は「面倒だな」という空気もありましたが、3週間続けると習慣になりました。そして、このミーティングがあることで、金曜までにはツールを更新しておく、という暗黙のルールが自然に生まれたんです。

ツールはルールを支えるための道具

運用設計ができてから、それを支えるツールを選ぶ。この順序が大切です。多くの現場では、先にツールを選んでから「どう使おうか」と考えますが、これでは定着しません。

まず「うちのチームは週に一度、金曜日に更新を確認する」という運用を決める。その上で、「金曜日までに更新されていないタスクを自動でリストアップしてくれる機能があるツール」を選ぶ。こういう選び方をすると、ツールは自然と使われるようになります。

ツールは万能ではありません。あくまで、決めた運用ルールを楽に実行するための道具です。ツールに期待しすぎず、まず自分たちの運用を設計することが、定着への第一歩だと私は思います。

現場目線で選ぶタスク管理ツール4選

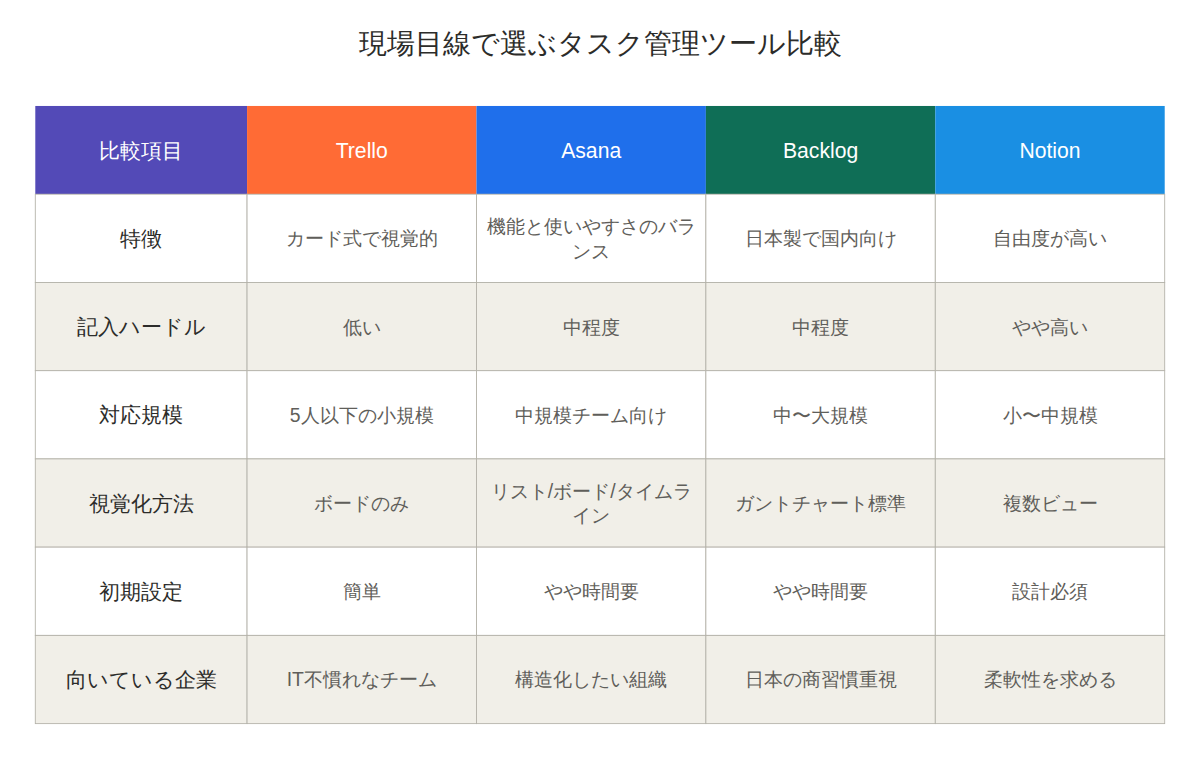

運用設計の重要性を理解した上で、それを支えるツールを選びましょう。ここでは、それぞれ特徴が異なる4つのツールを、正直な視点で紹介します。

Trello:視覚的シンプルさが武器

Trelloの最大の強みは、「カードを動かす」という直感的な操作です。「未着手」「進行中」「完了」のような列を作り、タスクをカードで表現してドラッグ&ドロップで動かすだけ。この視覚的な分かりやすさは、ITツールに慣れていないメンバーでも抵抗なく使えます。

記入のハードルも低く、カードのタイトルだけ入力すればとりあえずタスクとして成立します。詳細は後から追記できるので、「まず記録する」という運用に向いています。

ただし、プロジェクトが複雑になると管理が難しくなります。複数のプロジェクトを横断的に見たいとき、Trelloだとボードを切り替えながら見る必要があり、やや煩雑です。また、ガントチャートのような時系列での視覚化には向いていません。

「小規模チーム(5人以下)で、シンプルにタスクの流れを可視化したい」という用途に最適です。無料プランでも十分使えるので、まず試してみる価値はあります。

Asana:中規模プロジェクト向けの本命

Asanaは、Trelloよりも一歩進んだ機能を持ちながら、複雑すぎない絶妙なバランスが魅力です。リスト表示、ボード表示、タイムライン表示と、複数の視点でタスクを見られるため、メンバーごとに見やすい形式を選べます。

特に「タイムライン」機能は、ガントチャート的にタスクの期間と依存関係を視覚化できるため、プロジェクト全体の流れを把握しやすいです。また、タスクに「セクション」を設けて分類できるため、大きなプロジェクトを構造化して管理できます。

一方で、機能が多い分、初期設定や使い方のルール決めに時間がかかります。「カスタムフィールド」を使えば柔軟な管理ができますが、逆に言えば「設計しないと使いこなせない」ツールとも言えます。また、無料プランだと機能制限があるため、本格的に使うなら有料プランが必要です。

「10人前後のチームで、複数のプロジェクトを並行管理したい」という状況に向いています。運用ルールをしっかり設計できるなら、強力な味方になります。

Backlog:日本企業に馴染む機能構成

Backlogは日本の企業が開発したツールで、日本の業務慣習に合った設計が特徴です。タスク管理だけでなく、Wiki、ファイル共有、バージョン管理(Git/SVN)まで統合されているため、「複数のツールを行ったり来たりする」ストレスが減ります。

特に便利なのが「ガントチャート」と「カンバンボード」の両方に対応していること。進捗管理はガントで、日々の作業はカンバンで、という使い分けができます。また、課題(タスク)に対するコメントや添付ファイルの履歴がしっかり残るため、「あの時どういう話だったっけ?」という振り返りがしやすいです。

ただし、UIがやや古臭く、モダンなツールに慣れている人には使いにくく感じるかもしれません。また、機能が多岐にわたるため、全機能を使いこなすには学習コストがかかります。無料プランはなく、最初から有料での契約が必要です。

「開発チームと非開発チームが混在するプロジェクト」や「システム開発案件」に向いています。特に、顧客とのやり取りも含めて一元管理したい場合には強力です。

Notion:柔軟性を求める上級者向け

Notionは、厳密には「タスク管理ツール」ではなく、「何でも作れるデータベースツール」です。タスク管理機能も、自分で設計して作り込む必要があります。その分、自由度は非常に高く、チーム独自の運用ルールを完全に反映できます。

例えば、タスクにカスタムプロパティを追加して、工数見積もり、実績工数、差分、などを管理することも可能です。また、タスクだけでなく、議事録、ドキュメント、ナレッジベースなども同じツール内で管理できるため、「情報が散らばらない」メリットがあります。

しかし、この自由度が諸刃の剣です。設計が甘いと、かえって混乱を招きます。また、チームメンバー全員がNotionの考え方を理解している必要があり、導入ハードルは高めです。自由に作れるからこそ、「どう作るか」を決めるのが難しいんですよね。

「ITリテラシーが高いチームで、既存ツールでは実現できない独自の運用をしたい」という場合に検討する価値があります。ただし、導入には相応の設計時間と、メンバーへのトレーニングが必要です。

定着のカギは「ツール選び」ではなく「儀式化」

ここまで読んで、「結局どのツールがいいの?」と思ったかもしれません。でも、本当に重要なのはツールの機能比較ではなく、使う習慣を組織に根付かせることです。

私の経験から言えるのは、タスク管理ツールが定着するかどうかは、「毎週金曜15時にレビューする」のような儀式を作れるかどうかにかかっている、ということです。この儀式があれば、Trelloでも、Asanaでも、極端な話Excelでも、ちゃんと機能します。

逆に、儀式がなければ、どんなに高機能なツールを入れても使われなくなります。ツールは魔法の杖ではありません。決めた運用を楽にするための道具でしかないんです。

だから、まず小さく始めてください。いきなり全機能を使いこなそうとせず、「週に一度、30分だけツールを見ながらミーティングする」という習慣から始める。それが3週間続いたら、次のステップとして入力項目を増やしたり、新しい機能を試したりする。

タスク管理ツールの定着は、スプリントです。一気にゴールを目指すのではなく、小さな成功を積み重ねていく。それが、30年間プロジェクト管理をしてきた私が辿り着いた答えです。
